        凈化車間管道工程施工技術方案說明:EPURZAN翼展
        發布者:翼展凈化工程公司瀏覽次數:發布時間:2021-10-26
        凈化車間管道工程施工技術方案說明:

        1、工程概況

        該項目管道工程主要有生活給排水、蒸汽、蒸餾水等管道工程。在工程的施工中設備安裝和管道、管件制作,安裝應符合工藝管道設計施工說明和下列施工及驗收規范的規定:

        《潔凈室施工及驗收規范》(JGJ71-90)

        《工業管道工程施工及驗收規范》(GBJ235-82)

        《建筑給水排水設計規范》(GBJl5-88)

        《現場設備工業管道焊接施工及驗收規范》(GBJ236-82)

        2、施工方法及措施

        (1)、施工準備

        ①、進入施工現場前,應認真查閱施工圖及國家有關規范要求,了解工程概況,編制相應材料計劃,合理安排施工人員,核定作業人員上崗資格,檢查各類機具工作狀況,技術人員對施工班組進行技術交底。

        ②、找一間面積不小于20平萬米的預制間,機具設備齊全。

        (2)、材料入庫及使用檢驗

        ①、不合格的材料嚴禁運至現場。

        ②、各種施工用的材料、配件必須全部合格配齊,并應略有富余。

        ③、還應特別注意準備施工用的少量附件,如墊片、螺釘、筒架的管卡、滑托等

        ④、材料應根據需要及時運到現場,并存放在能避風雨的室內或棚內,材料應放于墊木或貨架上,按規格、型號堆放整齊、牢靠。

                                                                                                           凈化車間施工管道  I  EPURZAN翼展
        3、焊接施工流程:

        安裝準備+預制加工+插入管的端面及表面處理+釬焊+焊劑選用+焊槍選擇十保持溫度加熱時間及送入釬料+焊后處理+管道安裝+試壓+保溫+沖洗

        4、施工方法

        ①基本要求

        a、管道安裝在保證安全的前提下應便于操作、安裝、檢修。

        b、在部分管道均設置在技術吊頂內,管道的安裝應橫平、豎直、整齊、美觀。

        c、管道穿樓板及墻壁時應盡可能不破壞建筑物,并且采用短套管,進入潔凈區域的管道需采用不銹鋼套管,在兩管之間用石棉繩填實,并用硅橡膠密封。

        d、在施工過程中若發現管道布置與流程有矛盾時,應以工藝管道及儀表流程圖為準。

        e、管道安裝前,管道接口方位須與工藝設備安裝圖紙進行仔細核對,舊設備更應仔細核對。

        ②、管道安裝

        a、產區的清潔工作,主管大部分需要置在吊頂及管井內,在安裝風管與安裝主管時以風管為主,若主管與風管相碰時主管位置適尚進調整。

        b、該工程凡從主管上引出的蒸汽、上水管道力求設置局部切斷使用的閥門,以利于檢修。

        c、凡從外管引至本車間的管道,應裝設檢修時,切斷使用的閥門

        d、位于管道堅井處的所有各層主管,應裝設檢修時切斷使用的閥門。

        e、管道穿墻壁或樓板處不得有焊縫及法蘭,而且施工結束以后管道與留孔間的空隙要填塞,并考慮防止漏水。

        f、管道穿樓板時根據穿孔圖并結合現場設備安裝情況進行施工;管道穿墻須設管套,并用掩板孔加以密封;管道穿吊頂后需用掩板孔密封

        ③、管道連接

        a、無縫鋼管及不銹鋼的主管一般以焊接為主,在適當長度的地方設置一對法蘭,以便于檢修和安裝(裝法蘭位置施工時決定)一般為6-10㎜一對,管端裝盲板。

        b、鍍鋅鋼管及配件一般甩絲扣違接。

        C、軟管的連接萬式視現場具體情況而定。

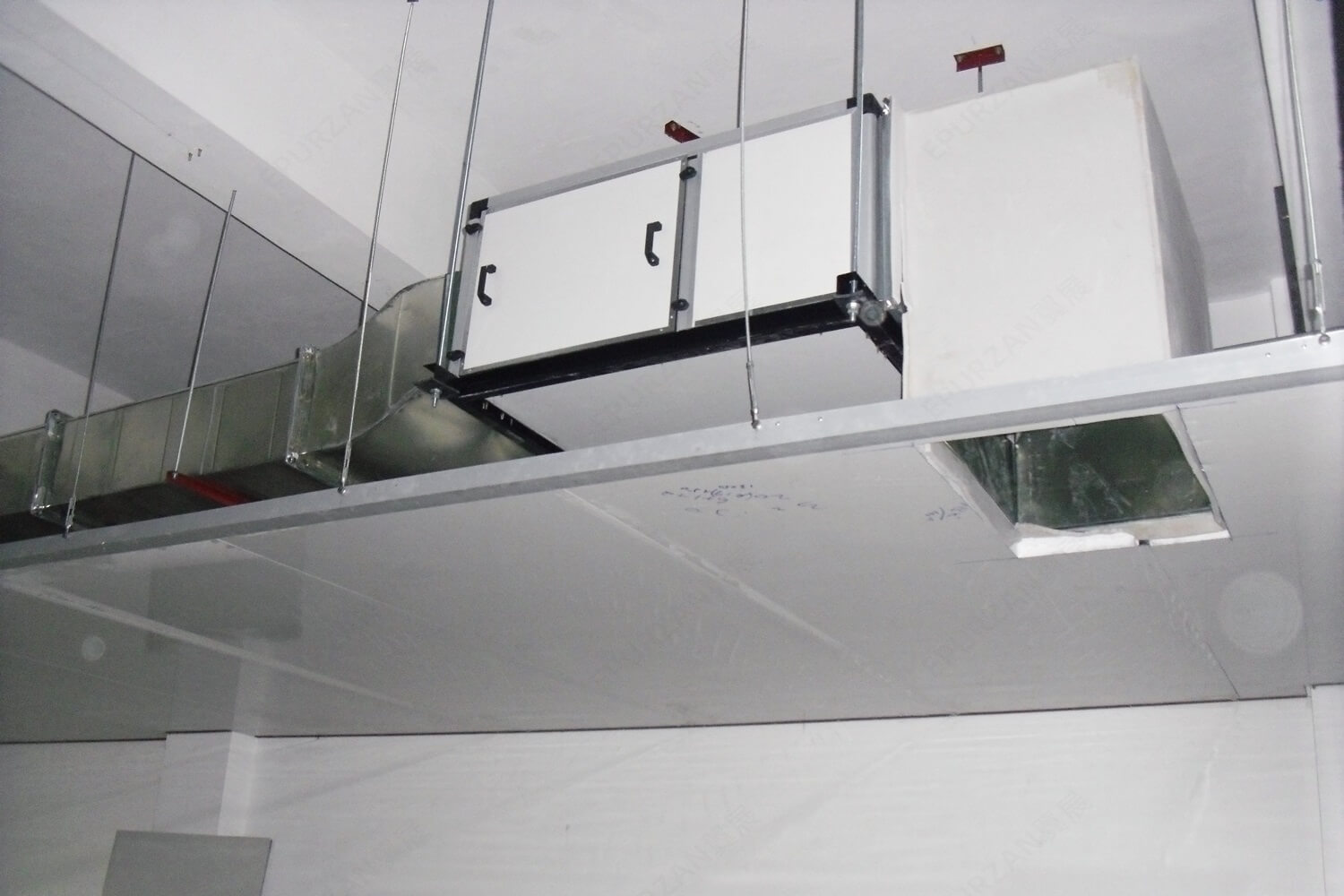

        ④、架管

        a、本工程在附加腹梁下可吊管架。

        b、管架形式參考管架圖,根據需要現場施工時制作管架。

        c、閥門的安裝高度一般高地面或或樓面1.2M左右為宜(主管除外),個別特殊情況可以適當提高或降低,閥門的方位要便于操作。

        d、管件根據工藝流程圖及管道圖現場施工時安裝。

        ⑤、水壓試驗

        a、前準備工作

        ●   壓力表必須檢驗,精度不低于1.5級;

        ●   水質清潔,水溫適當,最高不超過60℃,也不得過低,以防緒露;

        連接上水管及試壓泵,上水應緩慢,高點加放氣閥,排水管應接至下水池,相關閥門應關閉;

        ●試驗前拆除一切臨時支撐鋼架;

        ●試驗環境不得低于5℃。

        b、試驗步驟及要求

        ●上水速度不得太快,當最高點不排出空氣時關閉排七閥;

        ●水壓試驗壓力要求為0,7MPa,l0分鐘內降壓不大于2OKpa為合格。

        ●水壓試驗合格后,請建設單位或監理及施工單位有關人員簽字。對于泄水問題,應把排氣閥拆開,防止泄水時變成負床,泄水量應根據排氣閥進氣量開啟閥門,防止排水過快,在對管道沖沈前拆除過濾器濾網,沖洗時不得經過所有設各,排水設專人負責,把系統內   水排凈;

        ●試驗時與試驗無關的工作必須停止;

        ●不得任意增加試驗壓力。

        ●水質應清潔,不得有雜物,無腐蝕性;

        ●不得帶水補焊,脹口補脹次數不超過2次·

        ⑥管道保溫

        ●管道保溫須具備以下條件:管道須經試壓,試漏且合格,管道清洗已經先成,管道外表已涂二度底漆,道上的附件、支架、支承點等均已經完成

        ●法蘭連接處應留間隙,其長度以能拆除螺栓為準。

        ●滑動支座、支吊等處須留空隙,以便管路滑動正常和避免保溫材料損壞。

        ●管道采用超細玻璃棉保溫。

        ⑦管道涂色


        ●管道涂漆前須經試壓,試漏合格后方可進行;

        ●不保溫管先做防銹處理,刷銀灰漆一遍然后涂色環;

        ●保溫管末保溫前涂紅丹底漆二遍,保冷管涂冷底子油二遍,保溫后加色環,如有鋁皮保護殼在保護殼上涂色環;

        ●埋地管道先涂冷底子油一遍,再涂瀝青一遍,外包玻璃布保護層,然后填土;

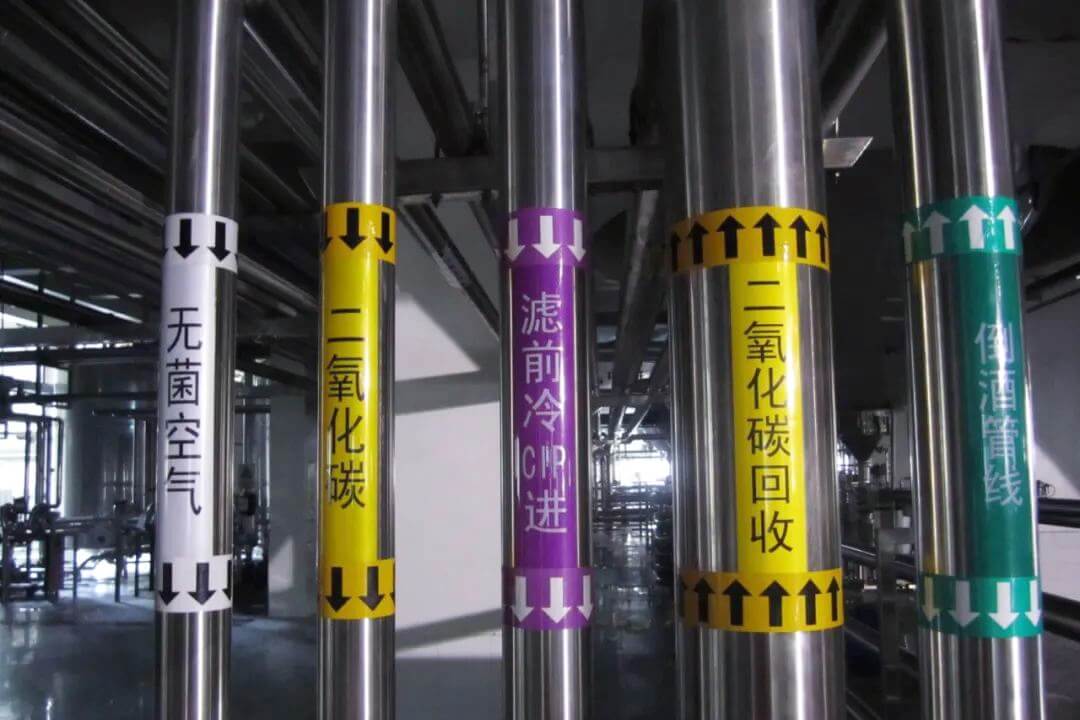

        ●不銹鋼管,塑料管均不涂漆,直接涂色環;

        ●所有法蘭及螺栓涂色與筒道顏色一致;

        5
        質量要求

        ①、管道連接焊接采用亞弧焊接,焊接完畢用不銹鋼鋼絲刷清理焊縫外表面。在焊接前應先做該規格管道的試焊,試焊焊縫經檢驗合格后,方可正式施焊。

        ②、隱蔽管道的焊接為關鍵工序,必須嚴格控制。

        ③、管道支架符合設計要求及施工規范要求。

        ④、竣工后和交付前進行吹掃。

        友情鏈接

        友鏈合作
        国产精品色拉拉免费看| 国产精品成人观看视频国产奇米| 精品国产高清久久久久久小说| 3d动漫精品一区视频在线观看| 国产成人精品2021| xxx国产精品xxx| 日韩一级在线播放| 亚洲精品中文字幕| 国产在视频线精品视频2021| 99久久精品国产片久人| 久久这里只精品热免费99| 青草青草久热精品视频在线观看| 亚洲AV日韩AV永久无码久久| 国产乱子伦精品免费女| 国产精品美女久久久网站| 精品国产18久久久久久| 天堂精品高清1区2区3区| 蜜臀AV无码精品人妻色欲| 精品久久久久成人码免费动漫| 精品无码成人片一区二区98| 中文字幕一区二区精品区| 精品人无码一区二区三区| 无码精品一区二区三区在线| 久久青草精品38国产免费| 久久精品.com| 四虎国产精品永久在线| 日韩精品无码一区二区三区不卡 | 午夜激情经典日韩| 好男人视频社区精品免费| 久久蜜桃精品一区二区三区| 亚洲av纯肉无码精品动漫| 国产精品福利在线| 亚洲国产美女精品久久久| 亚洲区日韩精品中文字幕| 久久久久人妻精品一区三寸| 国产成人精品一区二区A片带套 | 亚洲电影日韩精品| 日韩精品无码一区二区三区四区 | 久久九九亚洲精品| 国产精品熟女高潮视频| 久久国产乱子伦精品在|
